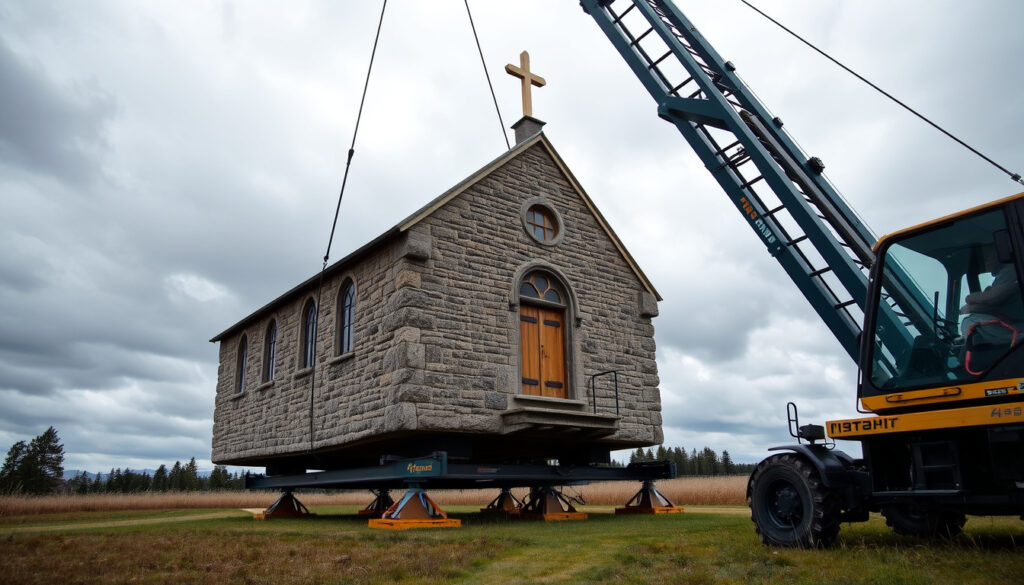

Kiirunan kirkon siirto 2025: hinta, syy ja toteutus
Kun kaivos kasvaa alleen, on koko kaupungin lähdettävä. Kiirunassa tämä tarkoittaa satavuotiaan puukirkon siirtämistä kokonaisena uudelle paikalle – ja se on vasta alkua.
Kirkon ikä: yli 100 vuotta ·
Siirron kesto: 2 päivää ·
Kaupungin siirron hinta: yli miljardi euroa ·
Seuraajien määrä: tuhannet ihmiset ·
Suunnitteluvuodet: 9 vuotta
Pikakatsaus
- Kirkko siirrettiin 19.–20.8.2025 (LKAB – kaivosyhtiön tiedote)
- Siirto oli osa kaupungin muuttoa itään kaivoksen alta (Yle – uutisointi)
- Kirkko painoi 672,4 tonnia ja leveys 40 metriä (LKAB)
- Kirkon siirron tarkkaa hintaa ei julkistettu (Yle – raportointi)
- Siirron lopullisia vaikutuksia asukkaisiin seurataan (Yle)
- Onko kirkko vaurioitunut matkan aikana? (Reuters – tiedot puutteellisia)
- 2016: Suunnittelu alkoi (Yle)
- 19.–20.8.2025: Kirkon siirto toteutettiin (LKAB)
- Jatkossa: Koko kaupungin keskustan siirto jatkuu (Yle)
- Uusi keskusta on rakennettu, kirkko on viimeisiä siirrettäviä (Kiirunan kunta – kaupunkisuunnittelu)
- Kaivosyhtiö LKAB rahoittaa siirtoa (Yle)
- Maan vajoamista seurataan tarkasti (LKAB – kaivosturvallisuus)
Yhdeksän vuoden suunnittelun tuloksena syntyi taidonnäyte logistiikasta. Viisi tosiasiaa kiteyttävät operaation mittakaavan.
| Mittari | Arvo |
|---|---|
| Kirkon ikä | yli 100 vuotta |
| Siirron kesto | 2 päivää |
| Seuraajien määrä | tuhannet ihmiset |
| Kaupungin siirron kustannus | yli miljardi euroa |
| Siirron suunnitteluaika | 9 vuotta |
| Kirkon paino | 672,4 tonnia |
| Kirkon leveys | 40 metriä |
Luvut kertovat tarinan, mutta syy ja hinta ansaitsevat oman lukunsa.
Paljonko maksaa kiirunan kirkon siirto?
Kuinka paljon koko kaupungin siirto maksaa?
- Kaupungin siirron kokonaiskustannus on arviolta yli miljardi euroa (Yle – kaupunkisiirron talousarviot)
- Kirkon siirron hinta on osa tätä megahanketta (Yle – LKAB:n rahoitus)
- Kaivosyhtiö LKAB rahoittaa koko operaation (LKAB – yhtiön tiedote)
LKAB:n toimitusjohtaja Jan Moström myönsi myöhemmin Ylelle, että kirkon siirron hinta nousi yli puoleen miljardiin kruunuun (Yle – toimitusjohtajan haastattelu). Tarkkaa loppulaskua ei kuitenkaan julkistettu, mikä jättää kysymyksen budjetin alkuperäisestä arviosta avoimeksi.
Kustannukset ovat valtavat, mutta syy niiden taustalla on vielä dramaattisempi.
Miksi kiirunan kirkko siirrettiin?
Miksi Kiirunan kaivos vaatii kaupungin siirtoa?
- Kaivos laajenee ja aiheuttaa maan vajoamista (Yle – kaivoksen vaikutukset)
- Kirkko on vaarassa vaurioitua (Reuters – subsidence riski)
- Kaupunki siirretään turvallisemmalle alueelle (Yle – kaupunkimuutto)
- LKAB syventää pääkaivostasoa 1365 metriin (LKAB – kaivostason tiedot)
Ilman siirtoa koko kirkko olisi vaarassa sortua maan alle. Kiirunan keskusta on rakennettu yhden maailman suurimman rautamalmikaivoksen päälle – ja kaivos ei väisty (LKAB – kaivoksen pitkän aikavälin suunnitelma).
Syyt ovat selvät, mutta onko kirkko jo siirretty?
Onko kiirunan kirkko jo siirretty?
Milloin siirto tapahtui?
- Siirto alkoi elokuussa 2025, tarkemmin 19.–20.8.2025 (LKAB – siirtotapahtuma)
- Siirto kesti kaksi päivää (Mammoet – siirtoyhtiön raportti)
- Seurasi tuhansia katsojia (Yle – yleisömäärät)
Siirtoa seurasivat tuhannet paikan päällä ja miljoonat ruudun äärellä (YouTube – Ylen video, TikTok – Ilta-Sanomat). Operaatio oli massiivinen some-ilmiö, mutta se oli teknisesti yksi suurimmista rakennussiirroista Ruotsin historiassa.
Miten tämä teknisesti onnistui? Vastaus on kaukosäätimessä.
Kuka siirtää kiirunan kirkon?
Kuka vastaa siirron suunnittelusta?
- Kaivosyhtiö LKAB vastaa hankkeesta (LKAB – päävastuu)
- Siirron toteuttaa erikoistunut siirtoyritys Mammoet (Mammoet – tiedote)
- Kirkon siirtoa ohjataan kaukosäätimellä (Yle – kauko-ohjaus)
- Suunnitteluun käytettiin yli 1000 tuntia (Mammoet – suunnittelutunti)
Miksi tämä on Kiirunan kannalta tärkeää? Koska koko kaupunki on muuttamassa.
Onko Kiirunan kaupunki siirretty?
Milloin koko kaupunki siirretään?
- Kaupungin siirto on käynnissä (Yle – kaupunkimuuton tilanne)
- Uusi keskusta on rakennettu (Kiirunan kunta – kaupunkisuunnittelu)
- Kirkko on yksi viimeisistä siirrettävistä rakennuksista (Yle – viimeiset siirrot)
- Kaivoksen laajeneminen jatkuu vuosikymmeniä (LKAB – pitkän aikavälin suunnitelma)
Viisi tosiasiaa: kaupungin siirto on yksi Euroopan suurimmista siviili-infrastruktuurihankkeista. Kirkko on symbolinen viimeinen pala, joka siirtyy uuteen keskustaan.
Aikajana: Kiirunan kirkon siirron vaiheet
- 2016: Suunnittelu alkaa – yli 9 vuotta ennen siirtoa (Yle – suunnitteluvaihe)
- 19.–20.8.2025: Kirkon siirto toteutettiin 5 kilometrin reitillä (LKAB – siirtopäivät)
- Jatkossa: Koko kaupungin siirto jatkuu uuden keskustan rakentamisella (Kiirunan kunta)
Aikajana kertoo, että tämä ei ollut äkillinen operaatio. Se oli yksi askel vuosikymmenen mittaisessa kaupunkisuunnittelussa.
Vahvistetut faktat ja epäselvyydet
Vahvistetut faktat
- Siirto tapahtui elokuussa 2025 (LKAB)
- Kaivosyhtiö LKAB rahoittaa (Yle)
- Kirkko on puurakennus (Wikipedia – Kiirunan kirkon tiedot)
- Kirkko painoi 672,4 tonnia (LKAB)
- Siirto kesti 2 päivää (Mammoet)
Epäselvää
- Tarkka siirron hinta (Yle – ei julkistettu)
- Miten siirto vaikuttaa kaupungin asukkaisiin (Yle – asukasvaikutukset)
- Onko kirkko vaurioitunut siirrossa (Reuters – ei tietoa)
Lainauksia ja näkökulmia
Kriitikoiden mielestä koko operaatio oli “täysin tyhjää hommaa” (Yle – kriitikoiden kommentit). Toisaalta LKAB:n mukaan se oli välttämätöntä kaivoksen jatkon ja asukkaiden turvallisuuden vuoksi. Paradoksi on: miten säilyttää kulttuuriperintö, kun maa sen alla vajoaa?
“Kiirunan kirkon siirto ei miellytä kaikkia: ‘Aivan tyhjää hommaa!'”
Yle – kriitikkohaastattelu
“Kirkko siirrettiin yhtenä kappaleena uuteen paikkaan. Se oli tekniikan voimannäyte.”
Mammoet – siirtoyhtiön tiedote
“Kaivosyhtiö LKAB rahoittaa siirron. Se on osa kaivoksen laajenemista.”
LKAB – yhtiön tiedote
“Kustannuksia ei aluksi haluttu tarkentaa. Vasta myöhemmin toimitusjohtaja kertoi hinnan olevan yli puoli miljardia kruunua.”
Yle – kustannusraportointi
Yhteenveto
Kiirunan kirkko on siirtynyt turvaan kaivoksen alta – mutta koko kaupunki ei. Kaivoksen laajeneminen jatkuu, ja uuden keskustan rakentaminen on vasta alussa. Yli miljardin euron hankkeessa kirkko on symbolinen ja käytännöllinen viimeinen pala. Kiirunan asukkaat ja LKAB kohtaavat saman valinnan: joko kaivos väistyy tai kaupunki. Tällä kertaa kaupunki teki tilaa.
Aiheeseen liittyvää: 1 000 kruunua euroina – Muunna SEK, NOK, PLN ja TRY euroiksi · Norwegian Air Sweden – onko se sama kuin Norwegian?
yle.fi, nytimes.com, yle.fi, latimes.com, yle.fi, youtube.com, smithsonianmag.com
Operaation mittakaavaa havainnollistaa se, että Kiirunan kirkon siirron taustoista löytyy kattava tietopaketti reitistä ja kustannuksista.
Usein kysytyt kysymykset
Mikä on Kiirunan kirkon siirron tavoite?
Siirron tavoite on pelastaa 100-vuotias puukirkko sortumasta kaivoksen laajenemisen aiheuttaman maan vajoamisen vuoksi. Se on osa kaupungin keskustan siirtoa turvallisemmalle alueelle (Yle).
Miten kirkko pysyy ehjänä siirron aikana?
Kirkko nostettiin kokonaisena jättimäiselle trailerille ja kuljetettiin hitaasti erikoisrakennettua reittiä pitkin. Siirtoa ohjattiin kaukosäätimellä, ja nopeus oli enintään 500 metriä tunnissa (BBC News).
Kuinka monta ihmistä työskentelee siirron parissa?
Tarkkaa työntekijämäärää ei julkistettu, mutta Mammoetin ja LKAB:n mukaan siirtoon osallistui satoja asiantuntijoita logistiikasta, suunnittelusta ja turvallisuudesta (Mammoet).
Onko kirkko avoinna yleisölle siirron jälkeen?
Kyllä. Kirkko on suojeltu kulttuuriperintökohde ja se on tarkoitus avata uudelle paikalleen yleisölle. Tarkkaa avauspäivää ei ole julkistettu (Kiruna Lapland).
Mitä tapahtuu vanhan kirkon paikalle?
Vanha tontti jää kaivoksen vaikutusalueelle ja se on tarkoitus purkaa tai jättää tyhjäksi. Kaivoksen laajeneminen jatkuu kaupungin vanhan keskustan alla (LKAB).
Miten kaivos vaikuttaa Kiirunan maaperään?
Kaivoksen syvetessä maa vajoaa hitaasti. LKAB:n mukaan pääkaivostaso on nyt 1365 metrissä ja se aiheuttaa maan pinnan liikkeitä, jotka tekevät keskustan rakennuksista epävakaita (LKAB).
Miksi juuri Kiirunan kaupungin keskusta siirretään?
Kiiruna on rakennettu yhden maailman suurimman rautamalmikaivoksen päälle. Kaivos on kaupungin talouden perusta, mutta se tekee keskustasta asumiskelvottoman pitkällä aikavälillä (Yle).
Onko Kiirunan kirkko valittu kauneimmaksi rakennukseksi?
Kyllä. Kiruna Laplandin mukaan kirkko on valittu Ruotsin kauneimmaksi rakennukseksi ennen vuotta 1950 (Kiruna Lapland).
